汉阴县中医医院综合住院楼建设项目
宣布时间:2021-05-18 17:38
  |
阅读量:
字号:
A+ A- A
日期:2021年5月18日 星期二
天气:晴
温度:17℃—27℃

一、、主要作业内容
1、、4层砌体施工36%
2、、6层砌体施工28%

二、、今日完成情形及未完成原因
1、、消防管道装置
2、、4层砌体施工36%
3、、6层砌体施工28%

三、、分包单位劳动力统计
1.劳务分包
木匠:8
瓦工:16
普工:13
2.专业分包
消防:6人

四、、主要物资(装备)进场情形

五、、主要质量清静活动纪录
政府部分、、建设单位、、监理单位、、上级单位等相关方的聚会、、来访、、检查或验收
(可纪录为“未爆发”或“无”)

六、、治污减霾步伐落真相形
(围绕六个100%说明,,未爆发的项可不写)
施工区域100%标准围挡
裸露黄土100%笼罩
施工蹊径100%硬化
渣土运输车辆100%密闭拉运
5.施工现场收支车辆100%冲洗清洁
6.修建物拆除100%湿法作业

七、、需要相关方(业主、、集团)解决的问题

八、、影像纪录

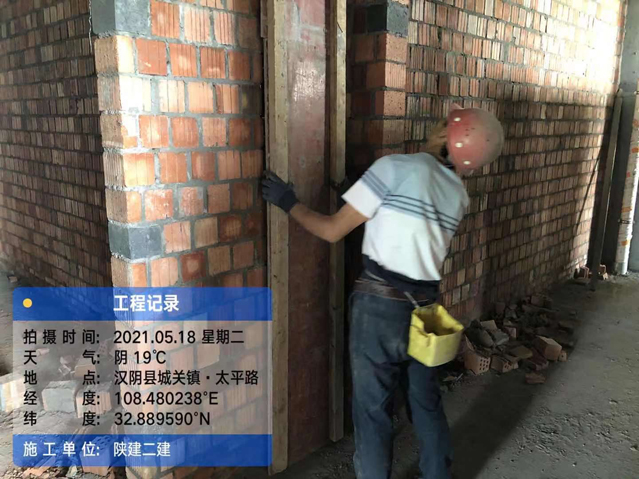

1、、六层填充墙砌体施工

永信贵宾会217·(中国区)官网

2、、十二层结构柱模版装置

永信贵宾会217·(中国区)官网

3、、四层填充墙砌体施工

永信贵宾会217·(中国区)官网
九、、明日事情妄想
1、、 消防管道装置
2、、6层砌体施工
3、、4层砌体施工
项目认真人 姓名/电话 李胜利 18891556998
日报推送人 姓名/电话 姚建华 18691408124
?
